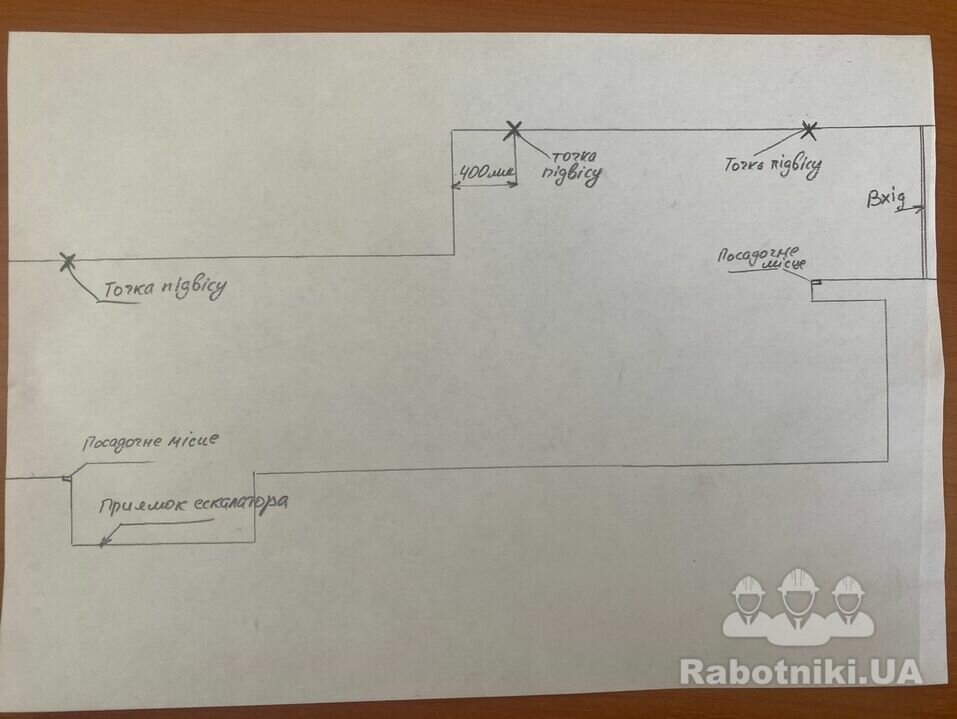

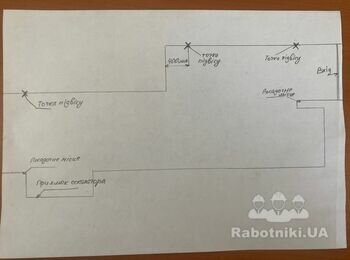

В результаті земляних робіт був виконаний будівельний тип крана за рахунок підвісу подвійної балки 40Ш1, з оглядом нижнього фланця і установкою в нього такелажу. Одна балка - дві точки підвису. (вставити схему променя Підвіса)

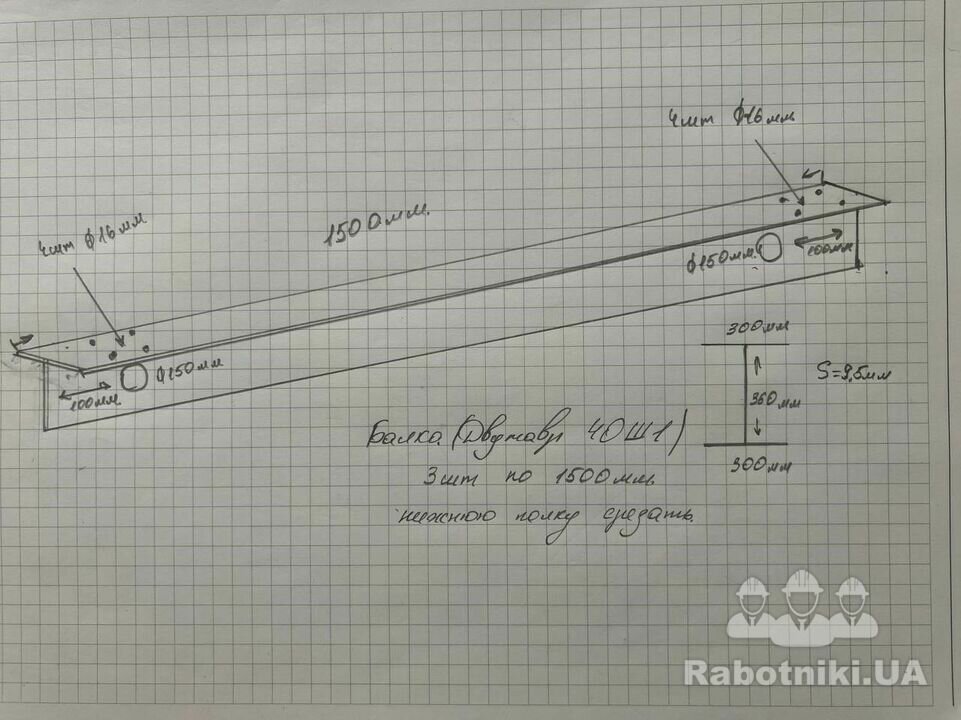

Балка будується до моноліту за допомогою 8 якорів, 4 з боку обшивки.
Тип якоря, який використовує компанія Hilti, ґрунтується на наступних параметрах. (Rozrakhunok HILTI вставка)
Схема розташування балок 3 шт. Схема розташування вставки Схема розміщення балок

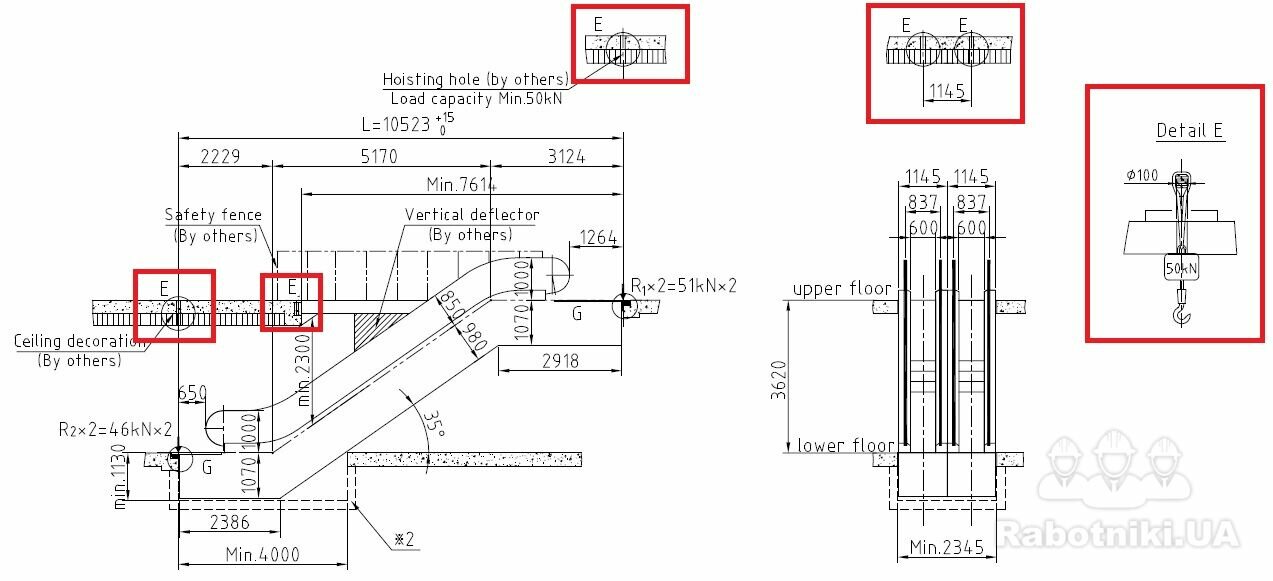

Загальний опис схем монтажу ескалатора і розрахунків навантажень у вставку Схема ескалатора
Для установки балок до плити перекриття необхідно підбирати висоту більше 5 м.
Вагон однієї балки становить приблизно 125-130 кг. Для посади конструктора необхідно мати не менше 3 роботніков, які повинні бути оснащені додатковою посадкою.
